再造《优秀的时间管理和项目管理工具》精品系列:让你了解更多优秀软件,并且学会熟练地使用它们。
在上次介绍了《什么是甘特图(Gantt Chart)》后,这次弥缝将大家如何使用Excel 2007绘制甘特图。Excel并未提供甘特图类型,但还是可以绘制甘特图的,方法就是通过对堆积条形图类型进行自定义,使之显示任务、任务工期和层次结构。

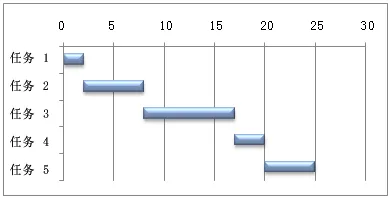

下面的过程可帮助创建甘特图(Gantt Chart),并且结果与上图相似。对于此图表,我们使用示例工作表数据。您可以将这些数据复制到工作表中,也可以使用自己的数据,只要使用的列标题和工作表结构是相同的。
- 将示例工作表数据复制到一个空白工作表中,或者打开包含要绘制到甘特图中的数据的工作表;

注释 B 列和 C 列中(开始时间和工期)的值分别代表与开始日期相差的天数和完成任务所需的天数。 - 选择要在甘特图中绘制的数据(我们的示例工作表数据中为 A1:C6);
- 在“插入”选项卡上的“图表”组中单击“条形图”;
- 在**“二维条形图”下单击“堆积条形图”**;
- 在图表中,单击第一个数据系列,或者从图表元素列表中选择该数据系列(“格式”选项卡、“当前选择”组和“图表元素”框);
- 在“格式”选项卡上的“当前选择”组中,单击**“设置所选内容格式”**;

- 单击“填充”,然后单击“无填充”。
- 单击“关闭”。
- 在图表上,单击图例,然后按Delete。
- 选择纵坐标轴(数值轴),或者从图表元素列表中选择该坐标轴(**“格式”选项卡、“当前选择”组和“图表元素”**框)。
- 在“格式”选项卡上的“当前选择”组中,单击**“设置所选内容格式”**。
- 在**“坐标轴选项”下,选中“分类次序反转”**复选框。
以上步骤都是以Excel 2007为范例,在其他版本中的Excel中,方法也是一样的。
附,使用Excel制作甘特图(Gantt Chart) 的录像:
[Update] 由于Youtube在中国被封,请大家自己越墙浏览录像。
[Update] 来自善用佳软的使用Excel绘制甘特图(Gantt Chart)的更多方法:
XL-Easy Gantt 模板
XL-Easy Gantt是一个Excel模板,下载后,启用宏便可以使用。功能强大,可以方便地增删任务,管理进度,设定工作结构。可以免费使用,建议注册(注册是免费的)。

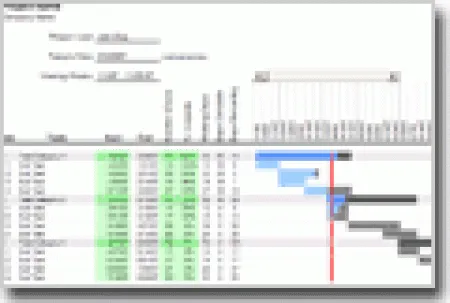

Excel Gantt Chart Template 模板
是一个Excel文件,体积小巧,适用于Microsoft Excel XP/2003和WPS。
